Sommeren 2026
I Moss sentrum tar entreprenørene sommerferie i ukene 28, 29 og 30. Det blir dermed ikke noe anleggsarbeid, men det vil være vask og vedlikehold av utstyr.
På Carlberg, i Larkollveien og i tunnelene blir det arbeid gjennom hele sommeren.
Pågående arbeid i Moss sentrum
Oppdatert 2. juli 2026.
Fra uke 32: Spunting ved Kransen/Fjordveien
Ved Kransen, området mellom Nyquists gate og rundkjøringen, skal det fra uke 32 settes spunt for å forberede at Fjordveien senere (høsten 2027) kan legges på en midlertidig kjørebru over den kommende byggegropen. Arbeidet skjer på dagtid, og er beregnet å ta inntil 20 arbeidsdager, fordelt over halvannen måned. Se støyvarsel for mer informasjonÅpnes i ny fane .
Jetpeling ved Høienhaldgata
For å øke stabiliteten i området der Høienhaldgata 5 og 7 sto, skal det settes 198 jetpeler. Arbeidet startet i uke 49/2025, og vil pågå til høsten 2026. Det brukes én rigg, og antatt fremdrift er cirka to jetpeler om dagen – mandag til lørdag. Les mer om arbeidetÅpnes i ny fane .
Jetpeling ved Høienhaldgata/forlengelse av Mossetunnelen
For å redusere lengden på kulverten i Kransen, skal Mossetunnelen forlenges med 110 meter. Dette gjøres ved å installere en «blokk» med jetpeler, som tunnelen drives gjennom. Første fase var ferdig i midten av august. Fase to begynte 9. september, og er antatt å vare ut februar 2026. Den siste fasen går fra februar 2026 til mai 2027. Les mer om arbeideneÅpnes i ny fane . Se også støyvarselÅpnes i ny fane .
Boring av pilarer ved Fjordveien
I september 2025 startet vi jobben med å bore pilarene som utgjør hoveddelen av den permanente støttekonstruksjonen på oversiden av Fjordveien. Totalt antall pilarer er 116. Arbeidet med boring av pilarer (inkludert stagforankring) antas å pågå ut til påske 2027. Les mer om arbeidet herÅpnes i ny fane .
Arbeid ved Kleberget
Høsten 2025 startet vi arbeidet med å forberede gjennomslag fra Kleberget og inn til Carlbergtunnelen. Mandag 18. mai 2026 fyrte vi av gjennomslagssalven, og tunnelen er nå åpen i begge ender.
På Kleberget fortsetter vi med arbeid, blant annet knyttet til Kleberg-veien, som skal gå over tunnelportalen. Her vil det fortsatt være noe mindre sprengningsarbeid.
Meld deg på sprengningsvarselEkstern lenke, Åpnes i ny fane .
Arbeidstid:
Generelle arbeider: Fra kl. 07 til 19 mandag til fredag, samt lørdag 08-16.
Det vil ikke være støyende arbeid lørdager, eller etter kl. 19. på hverdager.
Arbeid utenfor Moss sentrum
Oppdatert 29.juni 2026
Mossetunnelen (Sandbukta-sentrum)
Siste ordinære salve for tunneldrivingen var oktober 2023. Etterarbeider pågår med bl.a. installering av vann- og frostsikring, støp av ferdig tunnelprofil, bunnrens og bygging av teknisk bygg.
Sprengningene i Mossetunnelen vil bli varslet via Nabovarsling.no. For påmelding se: Nabovarsling.no – Utbygging Sandbukta – Moss – Såstad.Ekstern lenke
Mossehallen redningstunnel (Nesparken)
Det pågår arbeider i Mossetunnelen med anleggstrafikk til og fra Nesparken via redningstunnelen ved Mossehallen. Trafikken er knyttet til levering av betong og utkjøring av masser. Det vil være om lag en anleggsbil per halvtime, mandag til fredag kl. 07-17, og all parkering og snuing vil foregå inne på anleggsområdet og i tunnelen.
Vi minner om at parkering foran anleggsporten er forbudt. Dette er spesielt viktig for å sikre fri inn- og utkjøring til anleggsområdet.
Arbeidstid:
- Døgnkontinuerlig mandag-fredag (ikke-støyende arbeider kl. 19-07).
- Lørdag: kl. 06-24 (ikke støyende arbeider)

Sandbukta
MossIAs arbeider er avsluttet, og strekningen ble overlevert Bane NOR i november 2025. Det neste her blir jernbanetekniske installasjoner, som kommer i en senere entreprise.
Carlbergtunnelen (Carlberg-Kleberget)

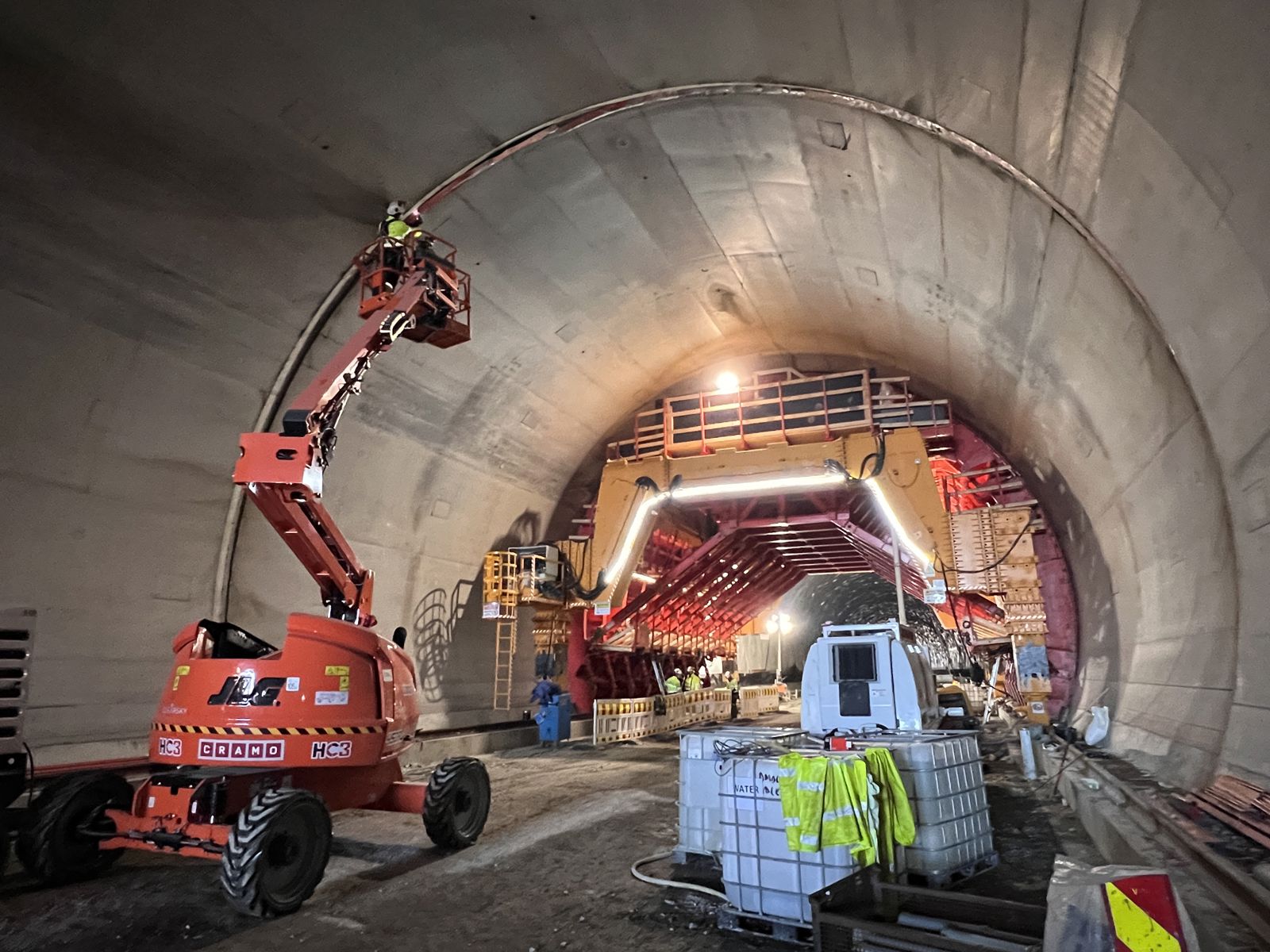

Tunnelen var ferdig utsprengt høsten 2022. Det pågår nå blant annet grunnarbeider til teknisk bygg, grøftesprengning, pigging, boring og gravearbeider enkelte steder i tunnelen.
Dette er en normal del av tunnelarbeidet, og kan være merkbart for enkelte boliger og adresser ved Ringveien, Snorres vei, Vesthellinga, Bjerkeveien, Ekholtveien og Kopperslagveien.
Det pågår etterarbeider i paralleltunnelen, som i perioder kan medføre strukturstøy på dagtid. Disse arbeidene vil pågå i juni og juli 2026. Etter hvert som arbeidene flytter seg gjennom tunnelen, kan de være merkbare i områdene rundt Dyreveien ved Kallumjordet, Bjerkeveien og Vesthellinga.
Les mer om arbeidene i tunnelen her:
Arbeidstid:
Døgnkontinuerlig mandag-fredag (ikke-støyende arbeider kl. 19-07).
Lørdag: 06-24 (ikke støyende arbeider)
Midlertidig knuseverk på Carlberg anleggsplass
Det pågår steinknusing på Carlberg anleggsplass. Arbeidet er del av en planlagt driftsperiode fra april til desember 2026, men det vil ikke være kontinuerlig aktivitet hele perioden.
Fra 15. juni er det pause før neste periode starter opp igjen.
Støyberegninger viser at ingen boliger får støy over grenseverdiene. Deler av gårdsveien til Carlberg gård vil likevel bli berørt når knuseverket står i sør.
Knuseverket gjør det mulig å gjenbruke tunnelstein i jernbaneprosjektet, som er bra for miljøet.
Arbeidstid:
Mandag-fredag kl. 07:00 til 16:00, og flytting av masser fra kl. 16:00 til 19:00.

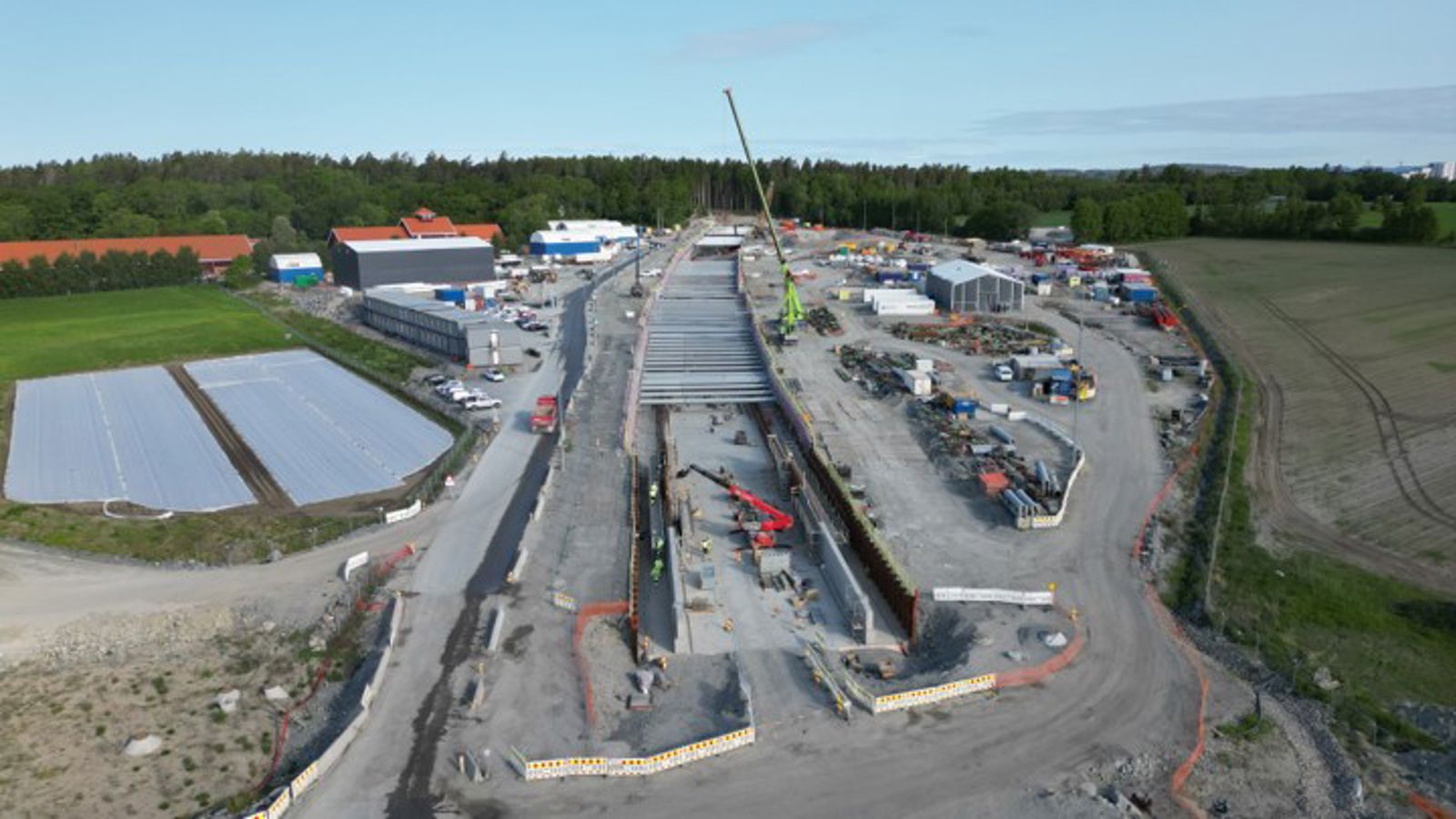

Carlberg kulvert
Det pågår fundamentering og støp av permanent konstruksjon.
Arbeidstid:
Man-lør kl. 06-23 (ikke-støyende arbeider kl. 19-07 og lørdager).

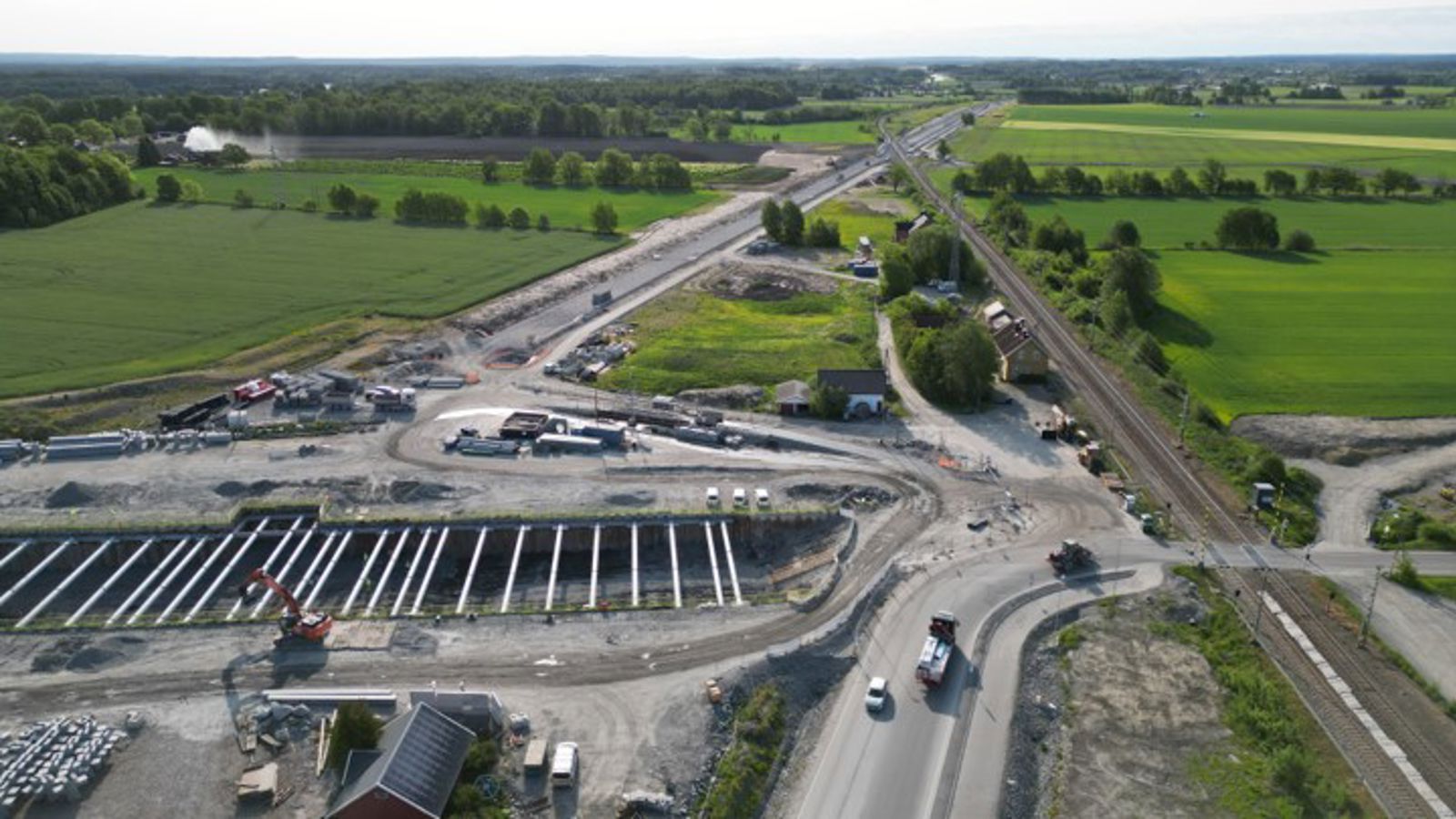

Larkollveien kulvert
Det pågår arbeid med drenering, fundamentering og støp av permanent veikonstruksjon. For å fullføre arbeidet med den øverste delen av Larkollveien, ned mot veikulverten, pågår det nå grunnarbeider, drenering og etablering av permanent vei.
Fra februar er det endring av den midlertidige omkjøringsveien ved rundkjøringen. Les mer lengre ned i artikkelen.
Arbeidstid:
Mandag-lørdag kl. 06-23 (ikke-støyende arbeider kl. 19-07, og på lørdager).

Dilling - Midlertidig omkjøring ved Larkollveien
Det er ny omkjøring i Larkollveien, en strekning på cirka 150 meter lagt som ett felt med lysregulering og trafikkdirigenter i rundkjøring ved Rygge ungdomsskole. Bussholdeplassen på denne strekningen blir midlertidig stengt, og reisende blir henvist til holdeplass ved ungdomsskolen. Gang- og sykkelvei i Larkollveien opprettholdes . Les mer om veiarbeideneÅpnes i ny fane .
Dillingveien stengt for gjennomkjøring
Innkjøring til Dillingveien fra Larkollveien er stengt på grunn av ferdigstillelse av nedkjøringen til Larkollveien kulvert. Stengingen vil vare frem til den permanente Larkollveien åpnes for trafikk.
Vi anbefaler at myke trafikanter benytter gårdsveien fra Dillingveien og krysser gjennom industrifeltet ved Nordic Pack. Følg skilting i Dillingveien.

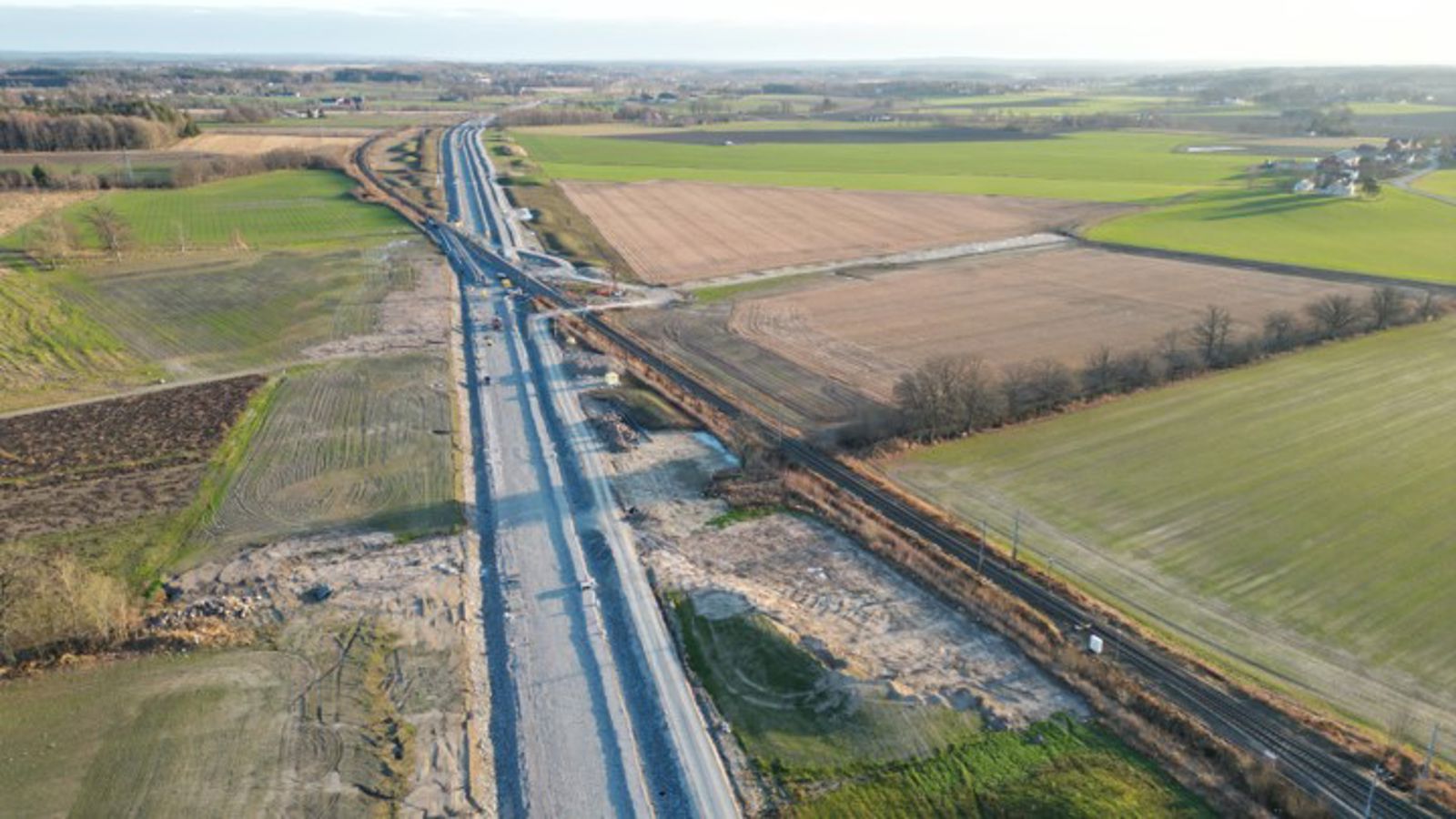

Dilling-Såstad
MossIAs arbeider er avsluttet, og strekningen ble overlevert Bane NOR i februar 2026. Det neste blir jernbanetekniske installasjoner, som kommer i en senere entreprise.
